Po zakończeniu modernizacji pociągi jadące tym odcinkiem będą mogły poruszać się z prędkością do 160 km/h w przypadku składów osobowych i 120 km/h dla pociągów towarowych. Szlak ten jest jednym z najważniejszych w województwie śląskim, łączącym Katowice z granicą z Czechami. Wartość całego kontraktu opiewa na kwotę blisko 1,5 mld zł.
– Biegnąca pod linią wysokiego napięcia trasa kolejowa to jeden z najpopularniejszych w województwie szlaków, po którym pociągi poruszają się z częstotliwością co 15 minut. Wstrzymanie ruchu i organizacja komunikacji zastępczej doprowadziłyby do poważnych utrudnień komunikacyjnych w regionie. Dlatego pracownicy do przewieszania przewodów nad torowiskiem wykorzystali dron – mówi Artur Michałowski, p.o. prezesa TAURON Polska Energia. – Zasadniczą trudnością jest fakt, że praca odbywa się nad czynną linią kolejową. Dodatkowo musimy operować na terenie miasta, w sąsiedztwie gęstej zabudowy, gdzie nie ma miejsca na swobodne manewry.
Żeby nie powodować kłopotliwych i długotrwałych wyłączeń zasilania (przerwy w pracy dotyczyłyby strategicznych podmiotów, m.in. wodociągów), zdecydowano się na zastosowanie w tym miejscu łącznie dziewięciu słupów tymczasowych. To konstrukcje składane na ziemi z dostarczonych ciężarówkami elementów i za pomocą dźwigów rozstawiane w pobliżu przewidzianych do likwidacji stalowych słupów. Dzięki temu rozwiązaniu możliwe jest sprawne wykonanie tymczasowej linii zasilającej. Usunięto w sumie trzy kolizje i wymieniono sześć słupów.

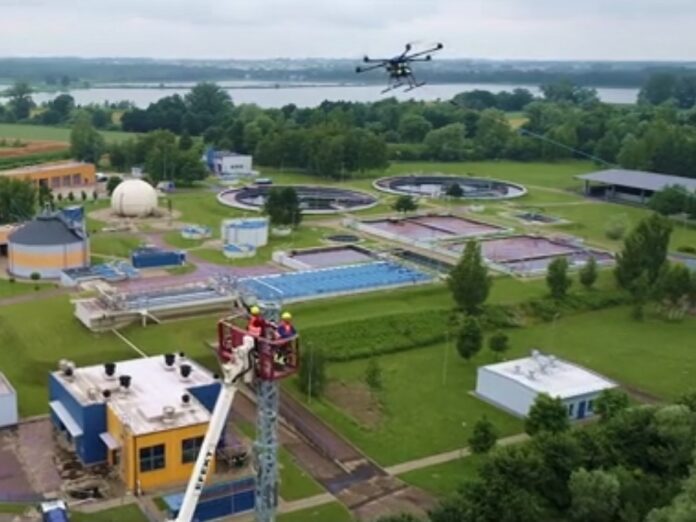

– Sześciowirnikowa maszyna poradziła sobie bez problemów, choć na wszelki wypadek cała operacja była zabezpieczana z ziemi za pomocą podnośników koszowych. Trudne technicznie zadanie przewieszenia przewodów linii tymczasowej udało się zrealizować w ciągu jednego dnia – mówi Artur Warzocha, prezes TAURON Nowe Technologie.
Obecnie trwa kolejny etap projektu, w którym konieczne było użycie skomplikowanych rozwiązań technicznych – modułowych słupów tymczasowych oraz specjalistycznych dronów służących do przewieszania przewodów.
Realizacja kontraktu wymaga modernizacji linii wysokiego napięcia 110 kV, biegnącej nad szlakiem kolejowym w rejonie ulic Legionów i Cmentarnej w Czechowicach-Dziedzicach. Konieczna jest wymiana starych słupów kratowych na nowe konstrukcje, które dodatkowo muszą być wyższe ze względu na znaczne wyniesienie nowego torowiska.

![AD1B FORUM RECYKLINGU 2026 [01.07-27.10.26]](https://portalkomunalny.pl/wp-content/uploads/2026/07/forum-recyklingu-2026-1320-x-250-px.png?pas=9793926712610041320)
![ad1c abrys wydarzenia [od 03.03.25]](https://portalkomunalny.pl/wp-content/uploads/2025/03/wydarzenia.abrys_.pl-320-x-520-px.png?pas=14437547212610041320)











![Odpady (AD3b) KONTROLE [28.09-19.10.2026]](https://portalkomunalny.pl/wp-content/uploads/2026/09/kontrole-p1320-x-250-px.png?pas=7958899002610041320)
![ad2 MSO 26 ZM [17.09-07.10.26]](https://portalkomunalny.pl/wp-content/uploads/2026/09/banery-forum-mso-2026-1320x250-1.jpg?pas=15363267002610041320)












Komentarze (0)
