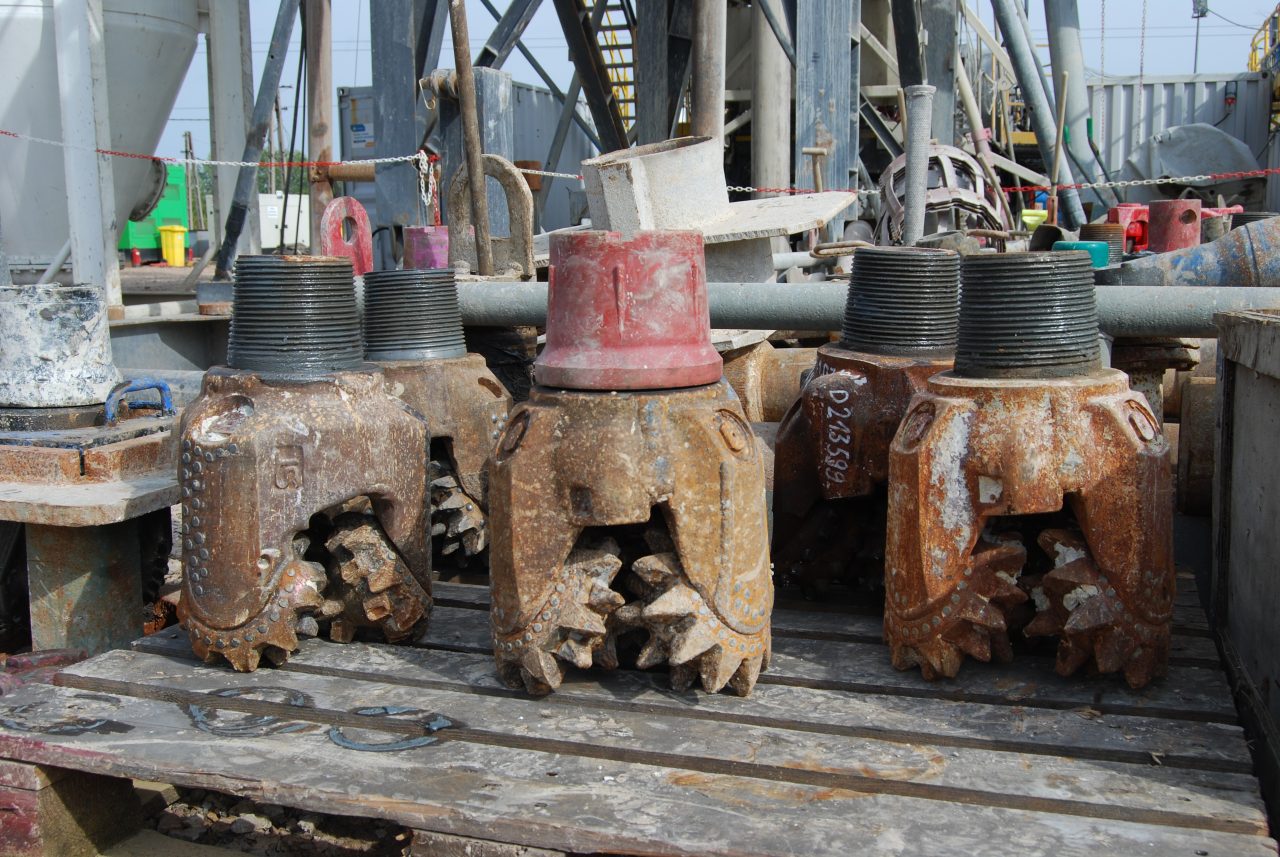

– Robotnicy wywiercili otwór na głębokość 3 tys. m i pojawiły się tam złoża gazu i to uniemożliwia dalsze drążenie otworu. Co prawda po drodze pojawiła się gorąca woda, jednak nie o takich parametrach jak się spodziewano. Gaz jest przeszkodą, która wyklucza dalsze wiercenie. Teraz ekipy odstąpiono od dalszych poszukiwań złóż geotermalnych w tym miejscu – powiedziała PAP wójt gminy Sękowa Małgorzata Małuch.
Odwiert poszukiwawczo-rozpoznawczy w Sękowej sfinansował Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej. Inwestycja pochłonęła około 19 mln zł. Starania o pozyskanie funduszy trwały blisko 10 lat, a prace wiertnicze rozpoczęły się na przełomie maja i czerwca b.r. Władze gminy zakładały, że źródło geotermalne będzie wykorzystywane przede wszystkim do ogrzewania, a z sieci geotermalnej mieli korzystać głównie mieszkańcy pobliskich Gorlic. Planowano też wykorzystanie gorących źródeł w celach rekreacyjnych.
– Wydawało się, że już jesteśmy bardzo blisko źródeł geotermalnych i dotrzemy do wody o temperaturze co najmniej 90 stopni Celsjusza. Gaz jednak pokrzyżował nasze plany i nadzieję na rozwój gminy. To jest prawie czysty metan, a drążenie otworu groziłoby po prostu wybuchem – wyjaśniła wójt.
Złoża gazu, na które natknęli się ekipy wiercące nie są jednak na tyle duże, aby wydobywać go w ilościach przemysłowych. Wcześniejsze badania geologiczne wskazywały, że w tym miejscu są złoża geotermalne.
Specjaliści planują co zrobić z powstałym otworem. Odwiert będzie mógł służyć i jako wymiennikownia do pozyskiwania ciepła, jednak już nie w takim wymiarze jak zakładano wcześniej. Decyzja co dalej z odwiertem ma zapaść w przyszłym tygodniu.

![AD1A PZO 2026 [13.05-09.06.26]](https://portalkomunalny.pl/wp-content/uploads/2026/05/pzo-2026-baner-1320-x-250-px.png?pas=1328735902606040751)
![ad1b ECOMONDO [01.06-30.06.26]](https://portalkomunalny.pl/wp-content/uploads/2026/05/eco26_1320x150_gyt_pol.jpg?pas=1354120592606040751)
![AD3a artykuł odpady budowlane [25.04-09.06.26]](https://portalkomunalny.pl/wp-content/uploads/2026/05/szkolenie-online-600-x-300-px-320-x-600-px.jpg?pas=12801370672606040751)












![ad2 KGO kompleksowa 2026 [02.06.-02.09.26]](https://portalkomunalny.pl/wp-content/uploads/2026/06/baner_kgo_2026_abrys1320-x-250-px.png?pas=534516492606040751)
![AD1b odpady budowlane [25.04-09.06.26]](https://portalkomunalny.pl/wp-content/uploads/2026/05/szkolenie-online-1320-x-250-px.jpg?pas=2613291202606040751)












Komentarze (0)
