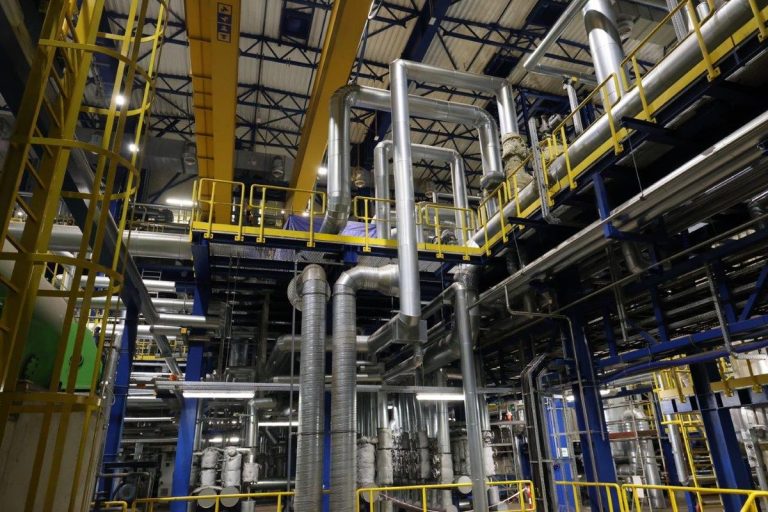

8 listopada ub. roku spółka JSW Koks odstąpiła od realizowanej od czerwca 2019 r. przez Rafako umowy na budowę bloku energetycznego opalanego gazem koksowniczym w Koksowni Radlin, z przyczyn po stronie wykonawcy. JSW Koks zadeklarowała następnie dokończenie budowy elektrociepłowni Radlin samodzielnie.
Prace na końcowym etapie
Jak przypomniała spółka w raporcie bieżącym, odpowiadając na pytanie akcjonariuszy, w związku z zakończeniem współpracy z Rafako uległ zmianie termin zakończenia i oddania do użytku bloku w Koksowni Radlin.
“Po zakończeniu inwentaryzacji prac na budowie oraz dokumentacji projektowej kontynuowane będą prace związane z zakończeniem inwestycji, prace te są na końcowym etapie. Kolejnym etapem będą prace związane z rozruchem bloku i pierwszą synchronizacją (wyprowadzeniem mocy)” – poinformowała JSW.
Prąd i ciepło
“Przekazanie do eksploatacji EC Radlin planowane jest w IV kw. 2025 r., natomiast zakończenie innych zadań związanych z przedmiotową inwestycją powinno nastąpić w terminie do końca 2026 r.” – uściśliła Jastrzębska Spółka Węglowa.
Zasygnalizowała też, że uruchomienie EC Radlin da korzyści w postaci wykorzystania do własnych potrzeb i sprzedaży na zewnątrz nadwyżki energii elektrycznej oraz cieplnej, produkowanej w wyniku spalania gazu koksowniczego.
Inwestycja JSW Koks dotyczy budowy w Koksowni Radlin kogeneracyjnego bloku energetycznego na gaz koksowniczy o mocy ok. 32 MW elektrycznych oraz 37 MW cieplnych.
Nowoczesna elektrociepłownia
Prąd i ciepło wytwarzane w elektrociepłowni zaspokoją potrzeby własne zakładu, a nadwyżki trafią do lokalnych odbiorców oraz do Krajowego Systemu Elektroenergetycznego. Nowa Elektrociepłownia Radlin docelowo zastąpi planowaną do wyłączenia Elektrociepłownię Marcel, należącą do Polskiej Grupy Górniczej.
Powstająca w koksowni jednostka ma być jednym z najnowocześniejszych tego typu obiektów w Polsce, spełniając wszystkie unijne wymogi ekologiczne i energetyczne.
![]()
![ad1a KGO kompleksowa 2026 [17.06.-02.09.26]](https://portalkomunalny.pl/wp-content/uploads/2026/06/baner_kgo_2026_abrys1320-x-250-px-1.png?pas=2594174642606231557)
![ad1b ECOMONDO [01.06-30.06.26]](https://portalkomunalny.pl/wp-content/uploads/2026/05/eco26_1320x150_gyt_pol.jpg?pas=9577238822606231557)
![ad1c abrys wydarzenia [od 03.03.25]](https://portalkomunalny.pl/wp-content/uploads/2025/03/wydarzenia.abrys_.pl-320-x-520-px.png?pas=3278518982606231557)












![ad2 KGO kompleksowa 2026 [02.06.-02.09.26]](https://portalkomunalny.pl/wp-content/uploads/2026/06/baner_kgo_2026_abrys1320-x-250-px.png?pas=5453623052606231557)
![ad1d odpady z kanalizacji webinar [22.06-14.07.26]](https://portalkomunalny.pl/wp-content/uploads/2026/06/odpady-z-kanalizacji-1320-x-250-px.jpg?pas=17394667972606231557)












Komentarze (0)
